県道香北野市線 道路災害復旧工事 2







少し遡っての話になります。





8月27日に

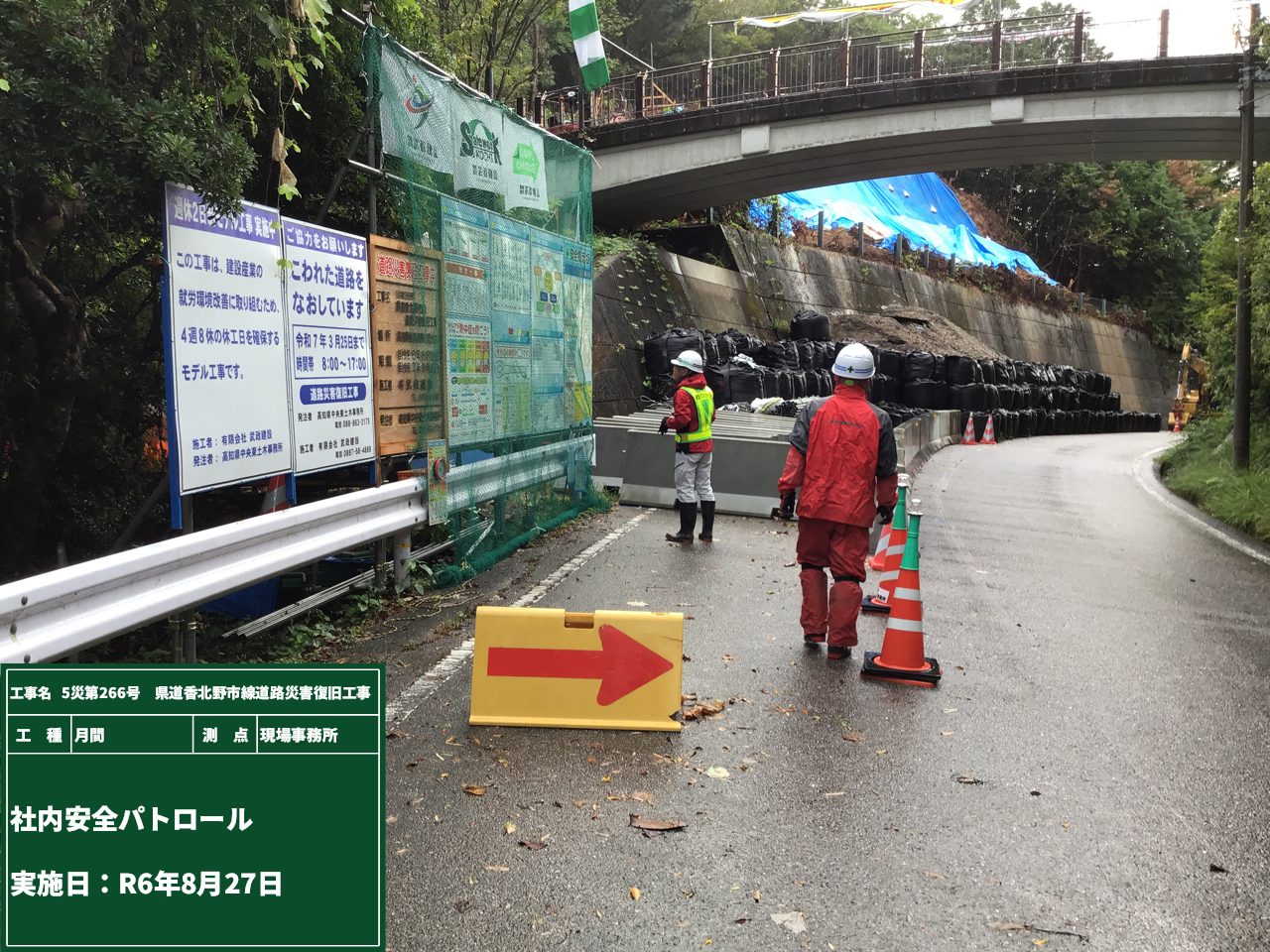

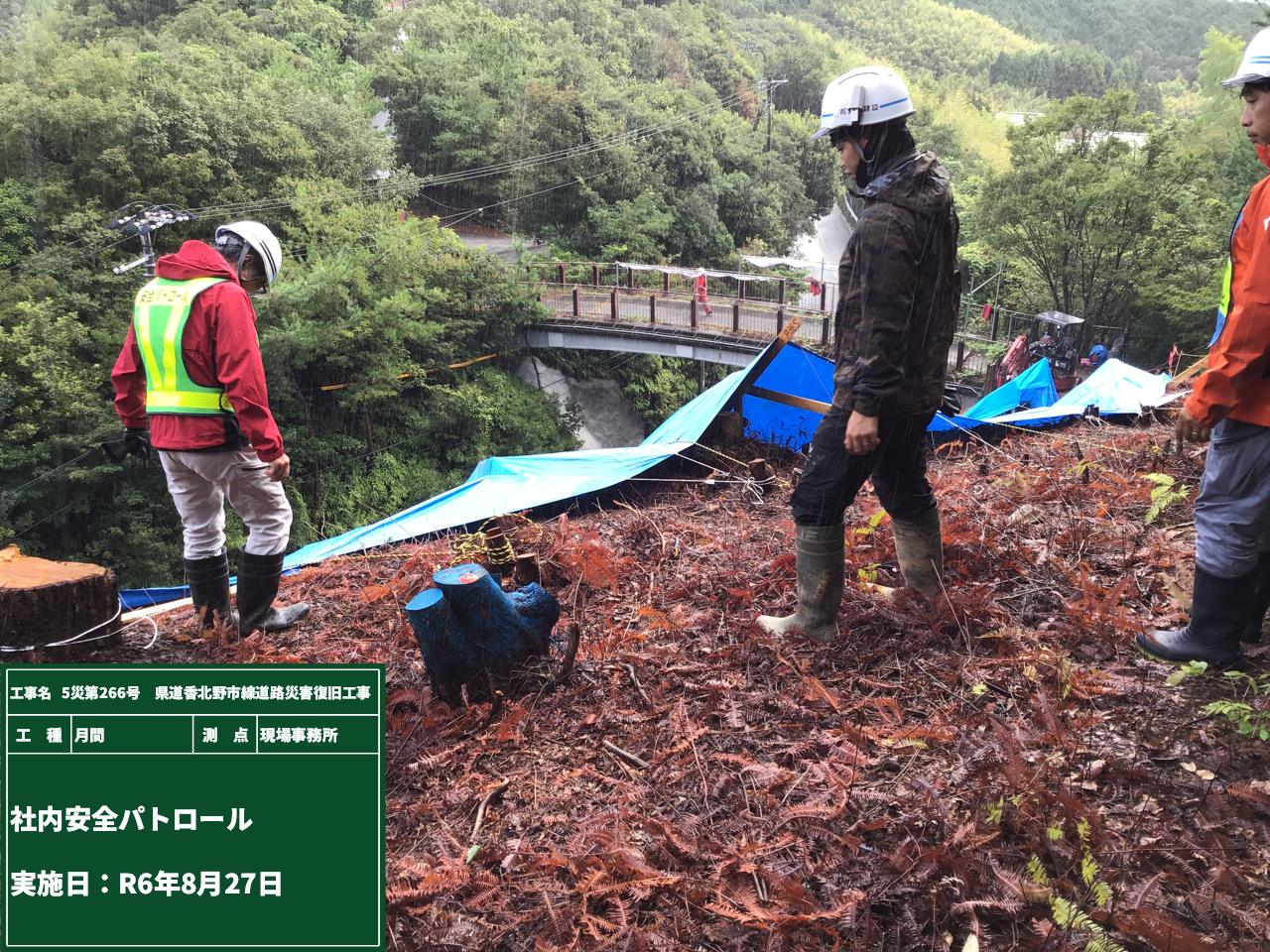

「県道香北野市線 道路災害復旧工事」



 安全パトロールへ行った時は



 台風10号が来る前でした。









現場も



できうる限りの対策をとってくれていたため

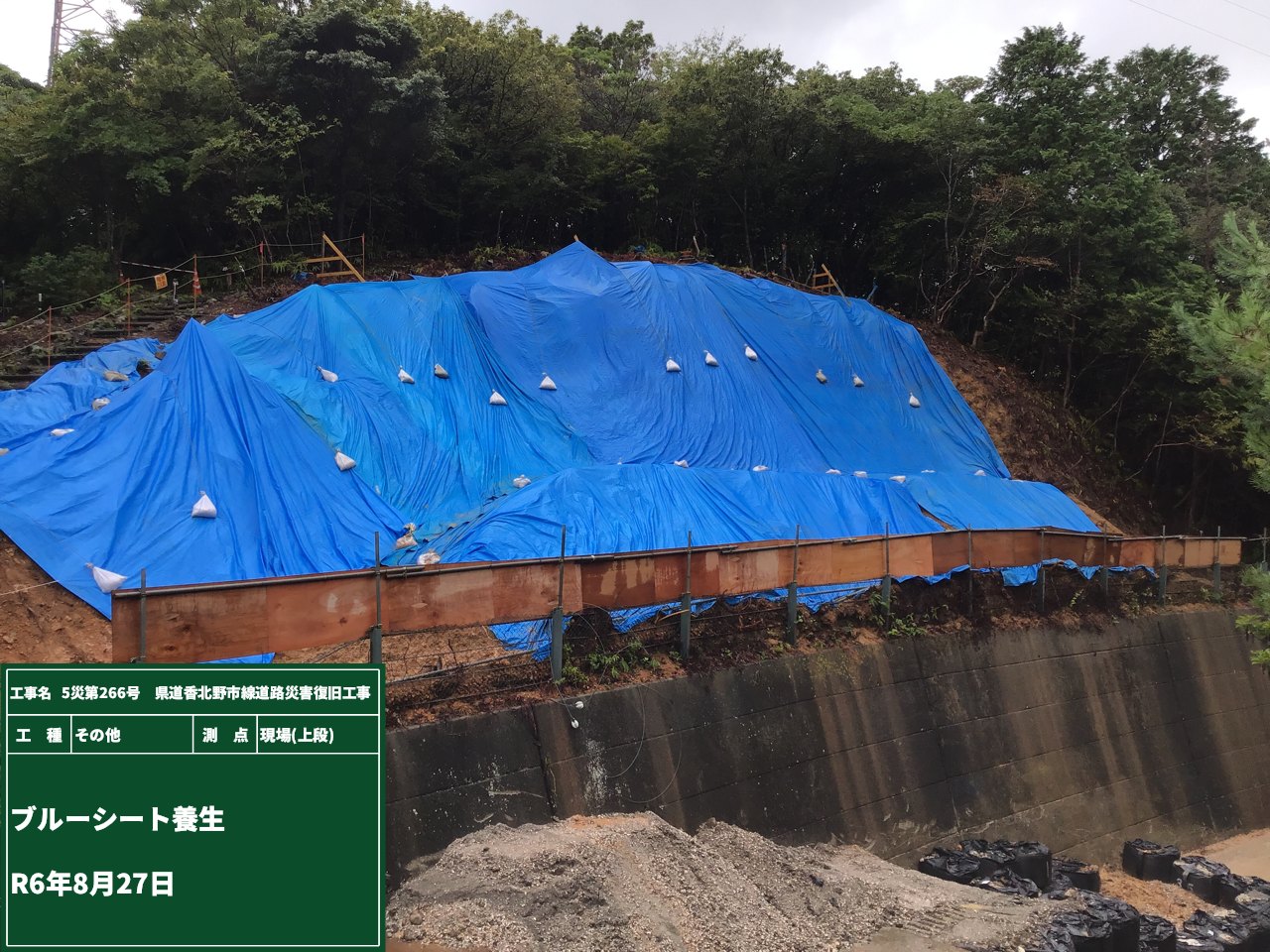

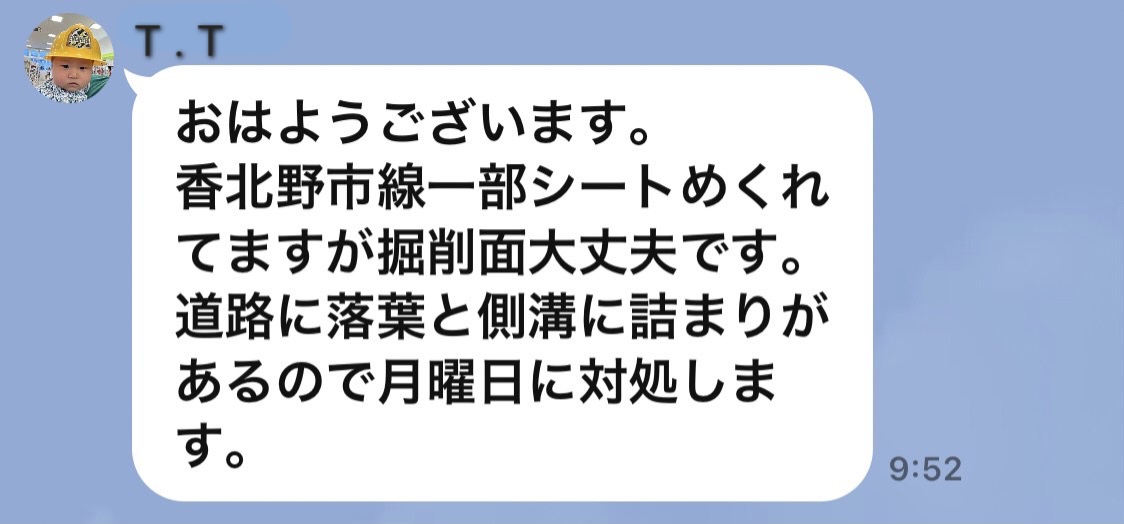

8月31日の朝

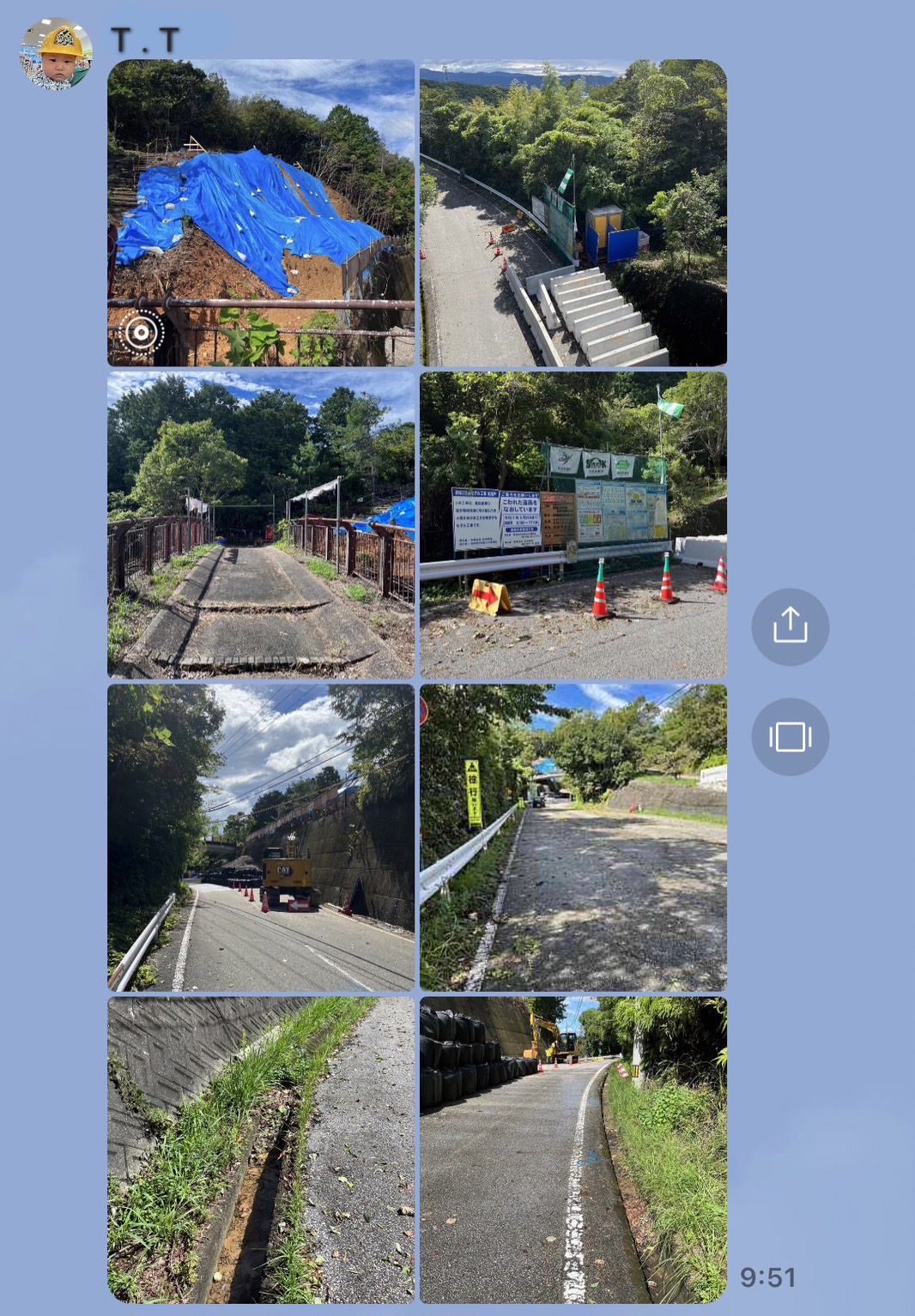

「T.T 工事課長」から送られて来た写真には



大きな被害もなく



ブルーシートがめくれるくらいで済みました。







その後



現場付近の清掃をすまし



本格的に作業が再開されました!









現場代理人「Y真くん」



現在の



現場の状況を送ってきてくれました。

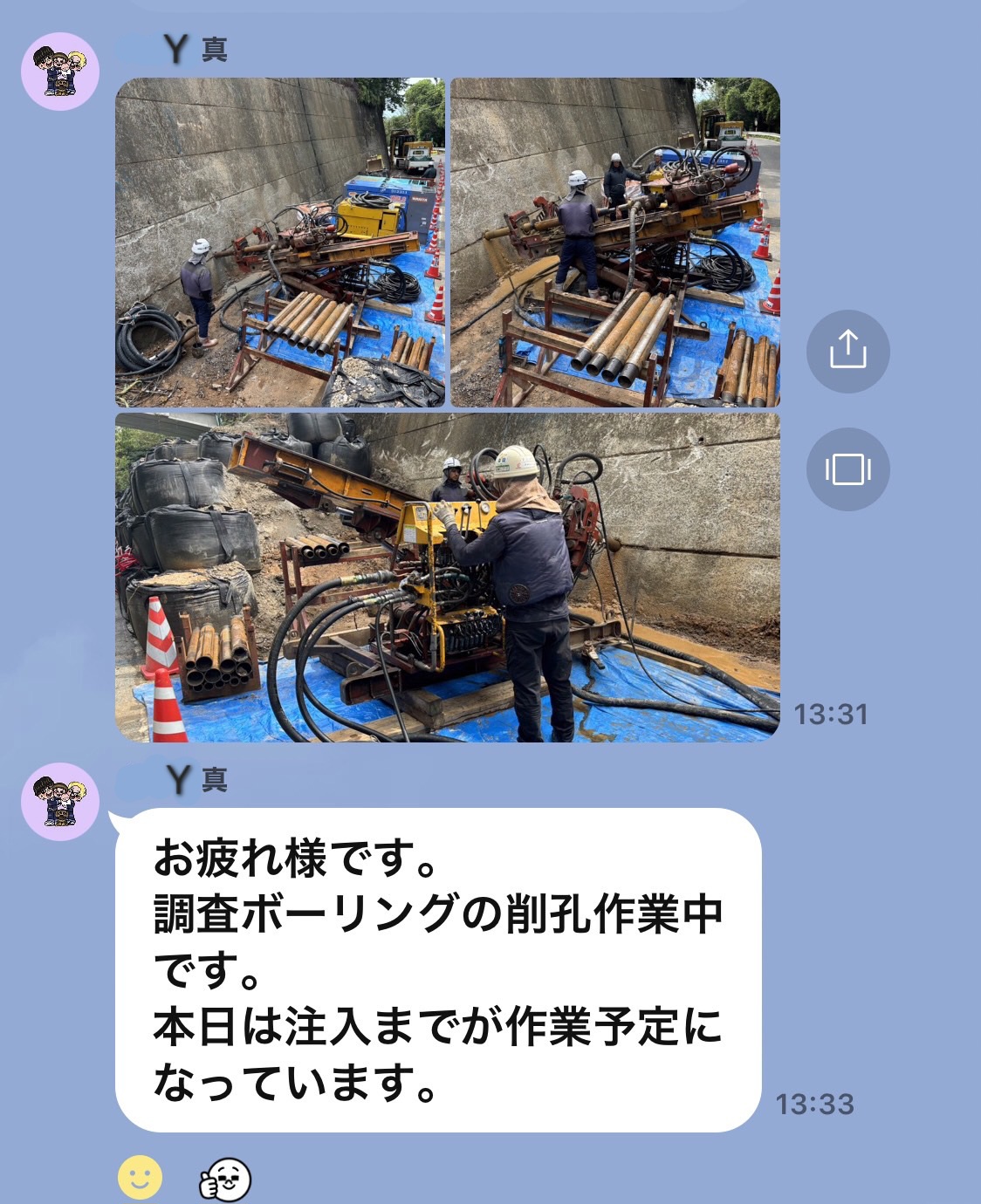

現在の作業は



「アンカー工」部分の調査ボーリングになります!





少し作業に遅れは出ましたが



一番恐れていた



切土した法面の被害が無かったのが



何より良かったです。









安全第一で作業を進めて参ります。
