県道香北野市線 道路災害復旧工事 1









新しい現場で掲載した



「県道香北野市線 道路災害復旧工事」



本格的に始まりました!









工事は

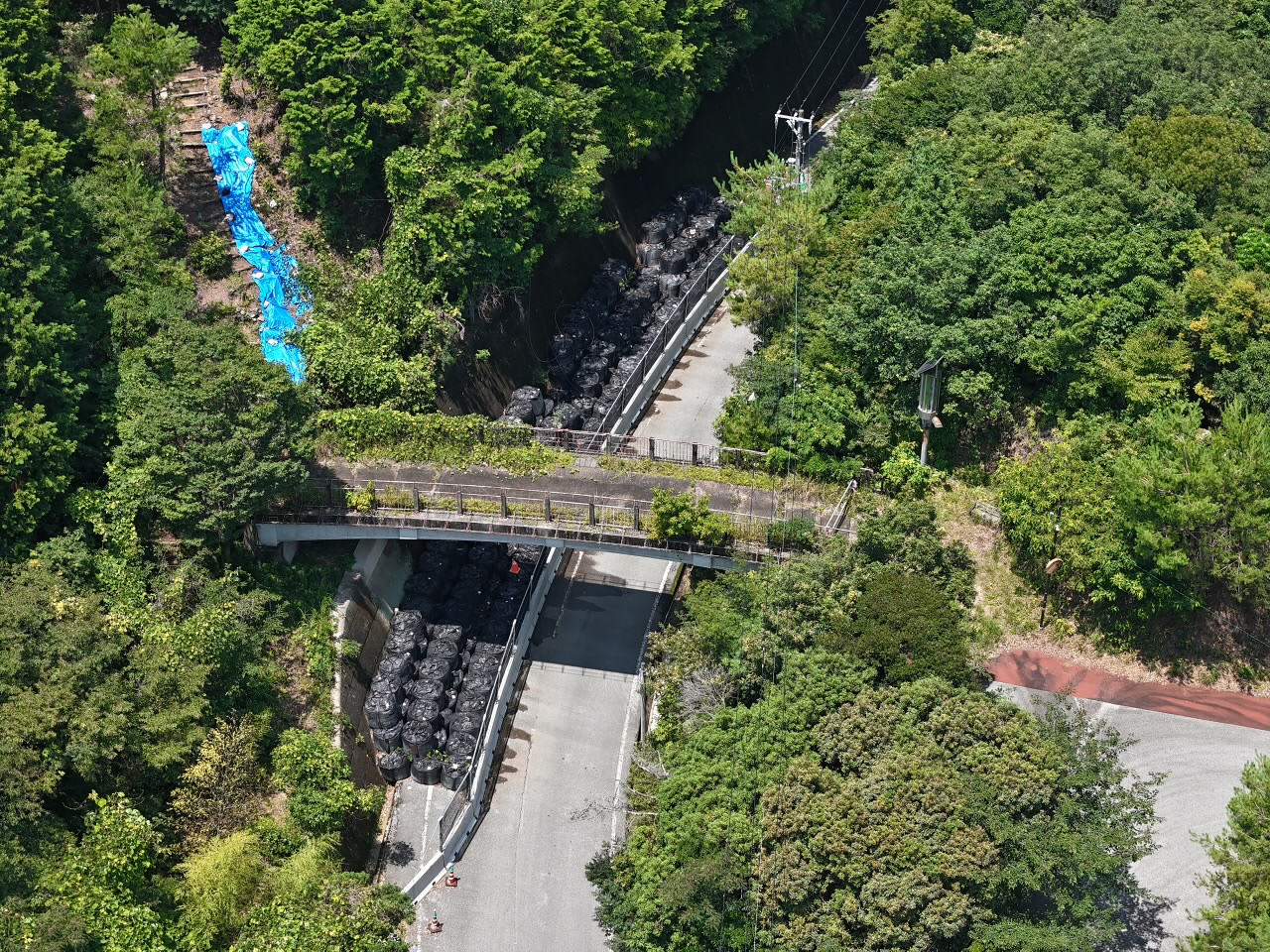

現在仮設の黒い大型土のうで

抑えているところを

アンカー工で引っ張りつけるために





先に

クラックの入った

法頭から

法面が安定する勾配に切り取り

法枠工を施工して鉄筋挿入で

法面上段を安定させるという内容です。







この日は

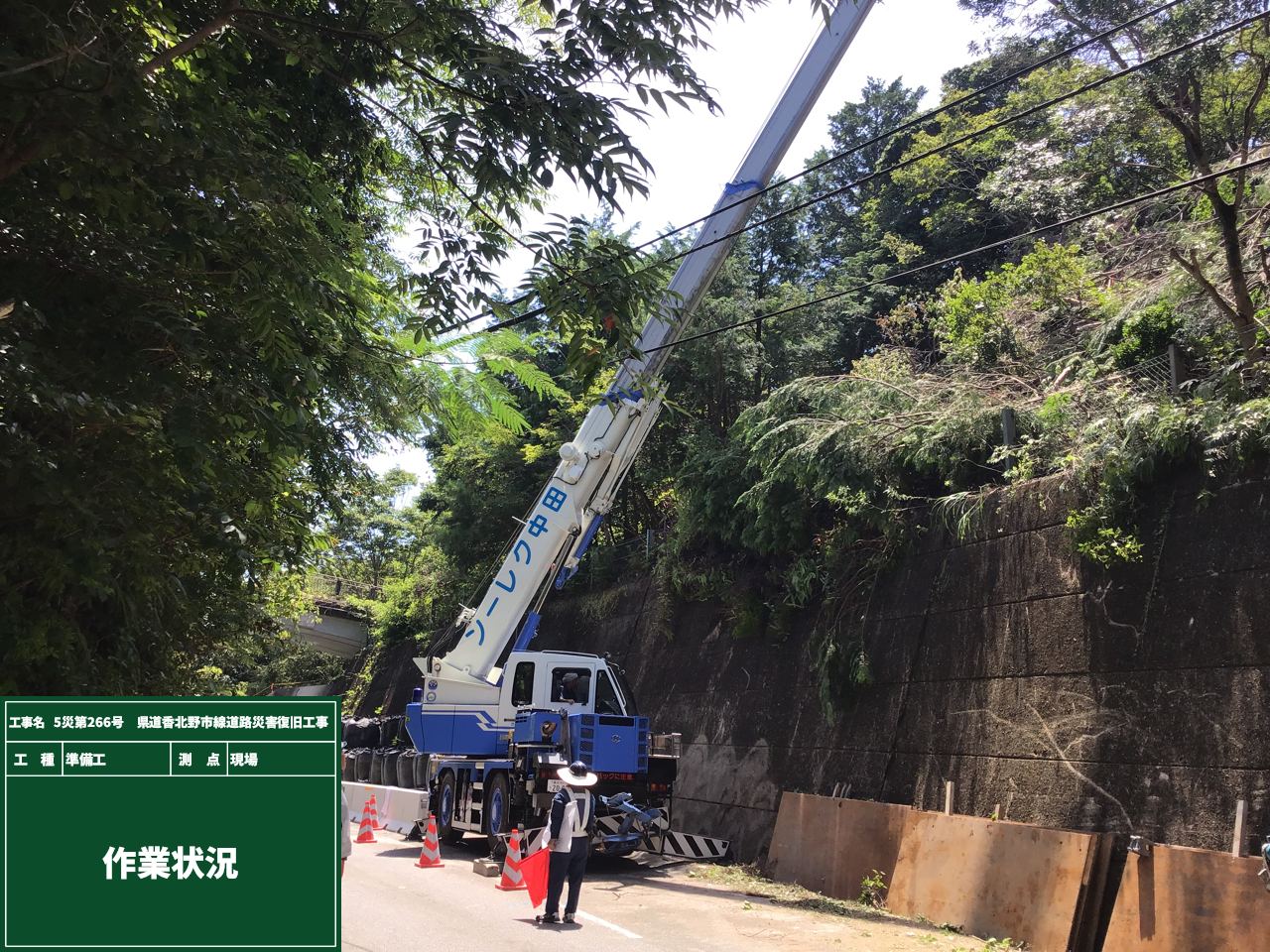

施工面にある

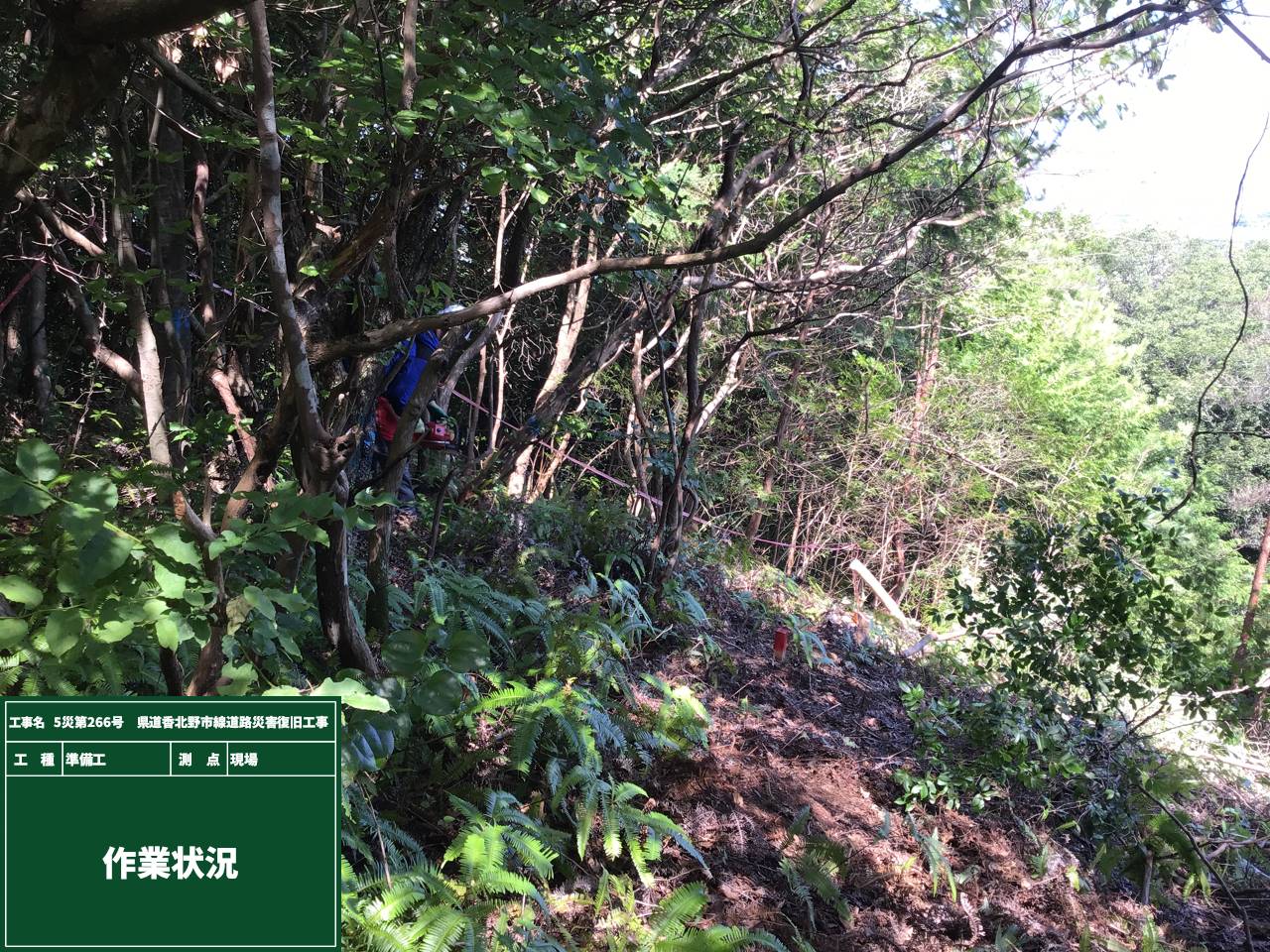

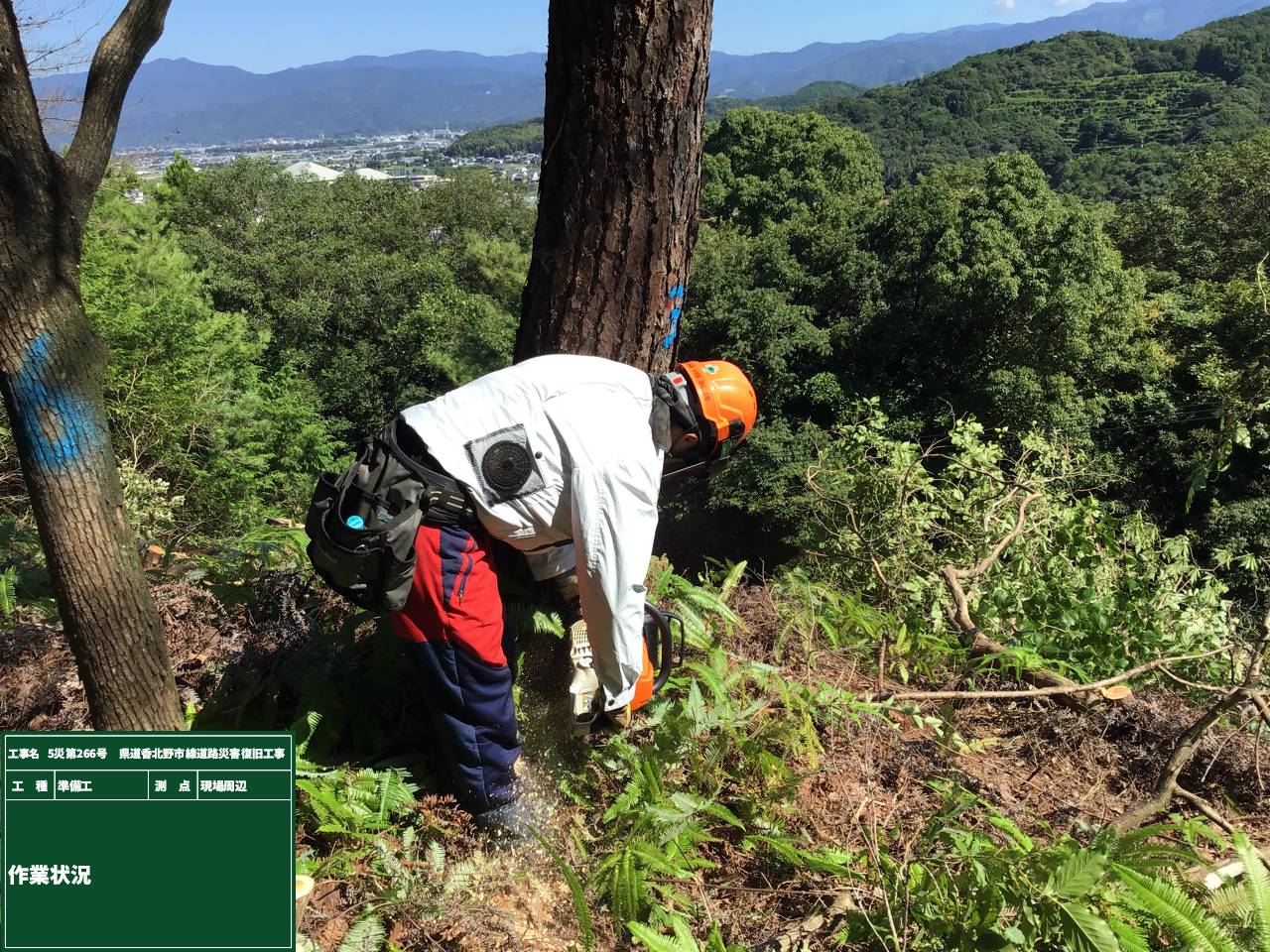

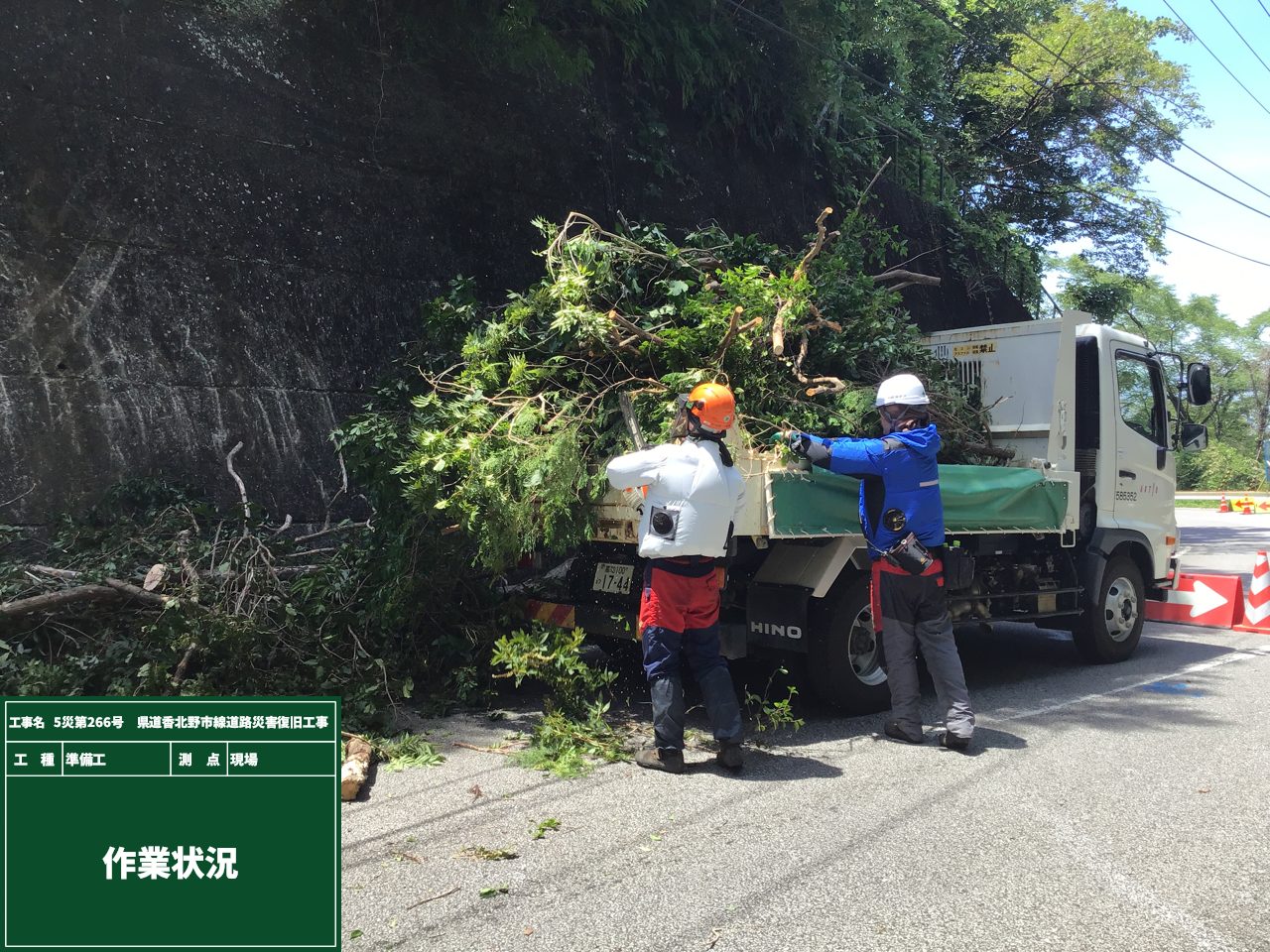

支障木の伐採作業です!



「関係請負人」



「(合)みつは林業さん」

「(株)Gioさん(交通誘導)と朝礼後



作業に取り掛かります。

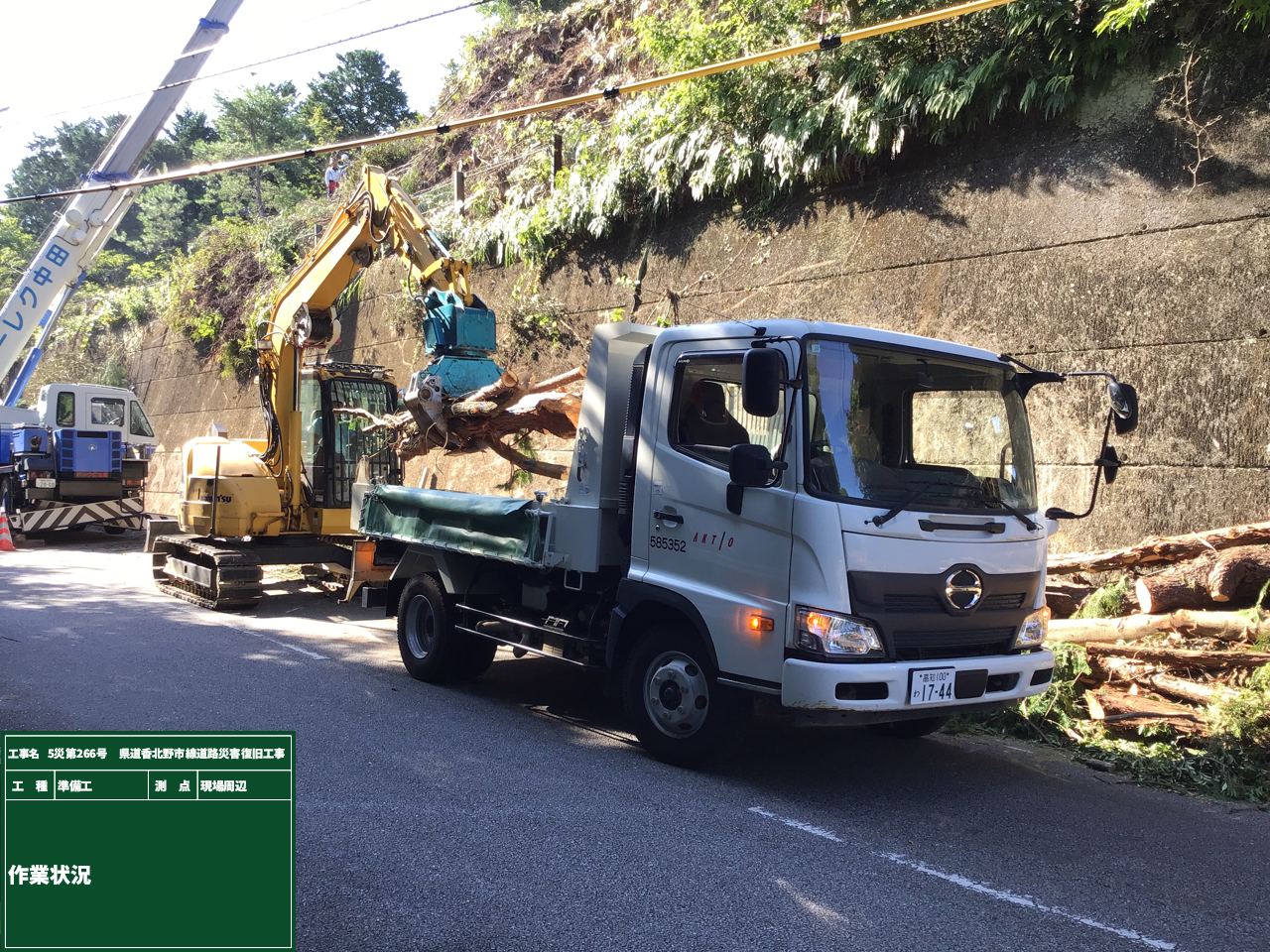

伐採作業は4日間で完了しました!





つづいて



伐採後の起工測量になります。







現場を担当する「Y真くん!」



「ICT活用事業部」が設置してくれた

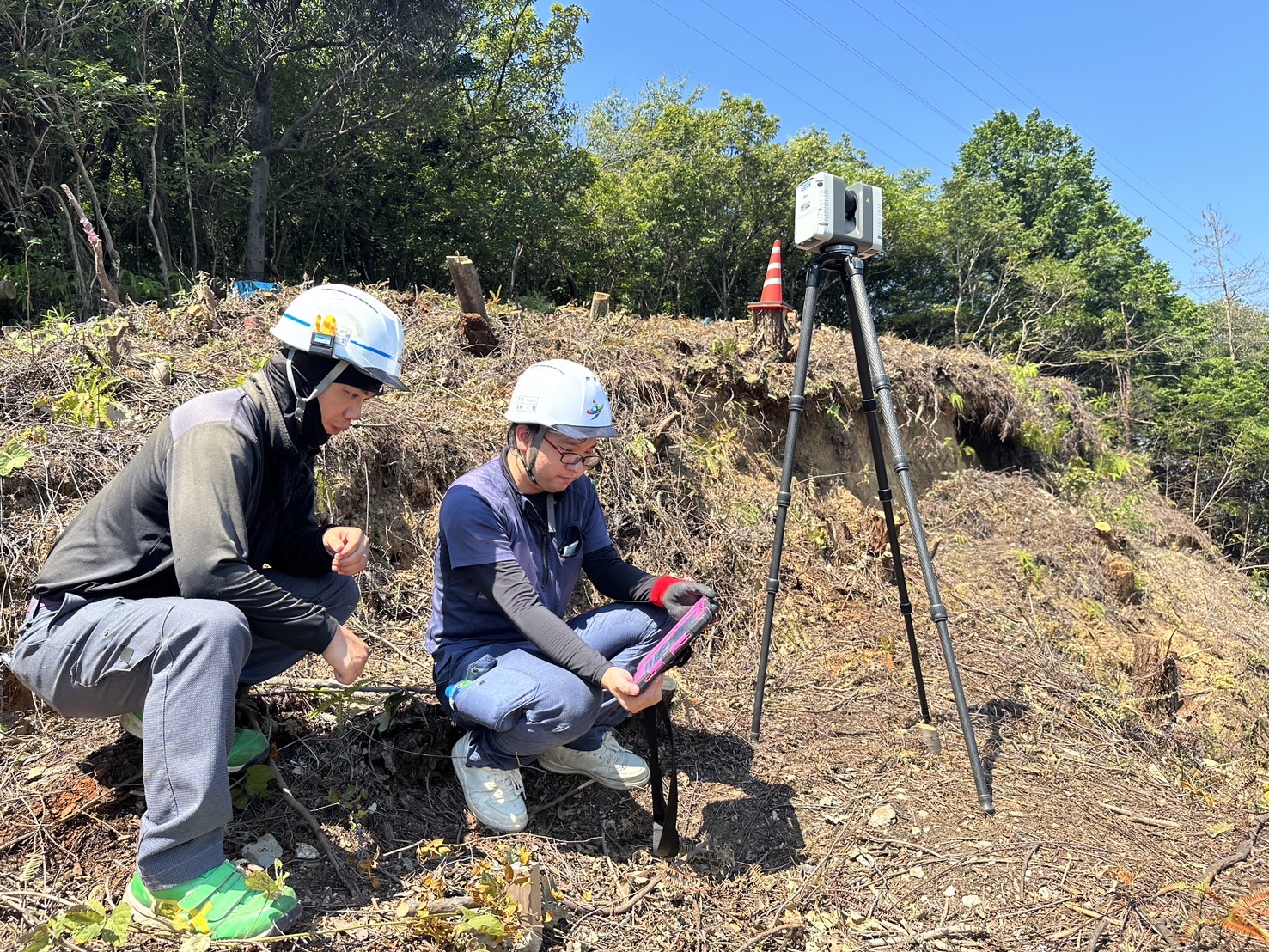

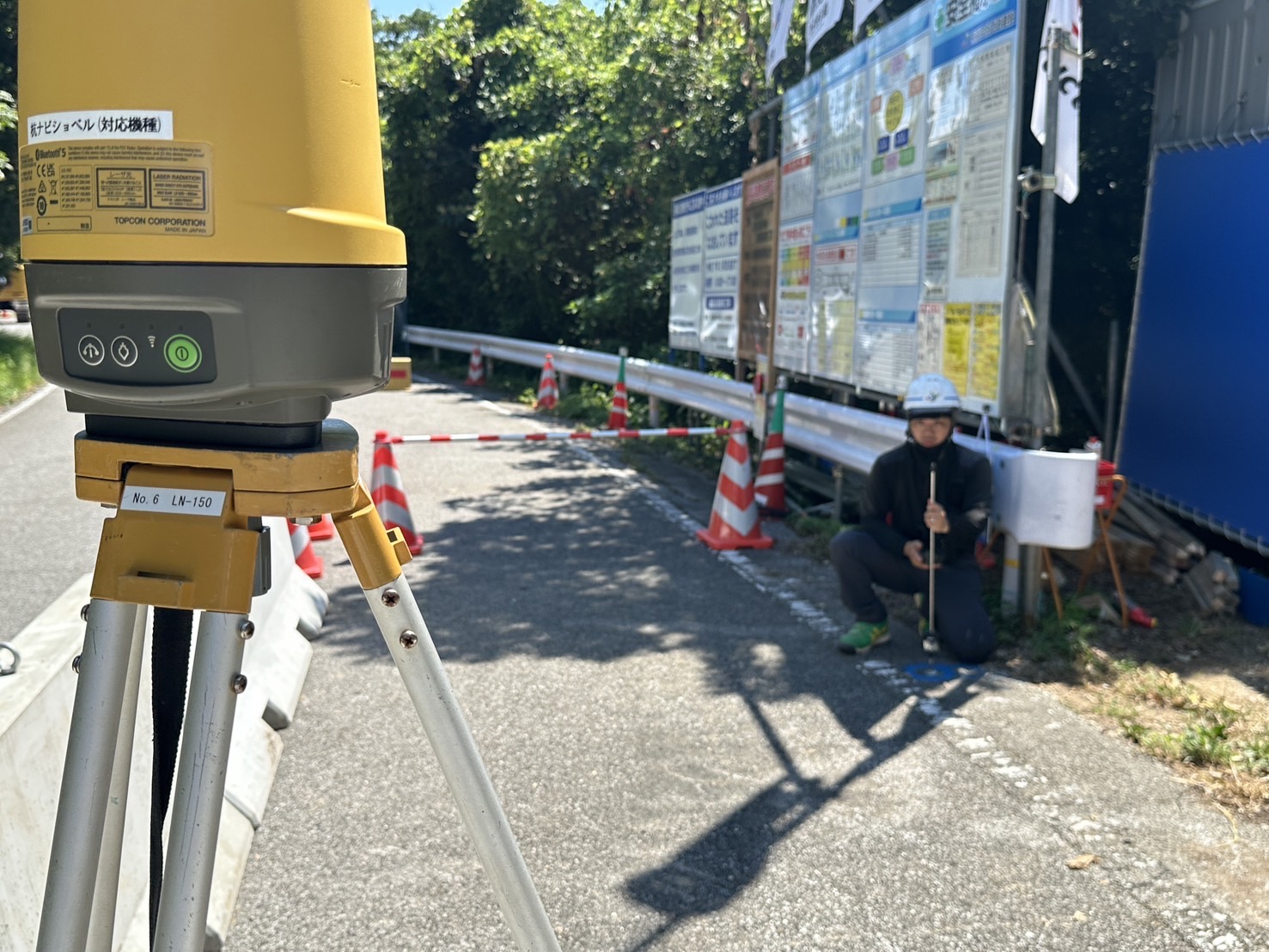

基準点の確認と誤差確認のための計測を行っています。





今回も

伐採前の起工測量と同じで

ドローンが飛ばせない箇所と

伐採範囲外の木が障害になるため

TLS測量になりました!

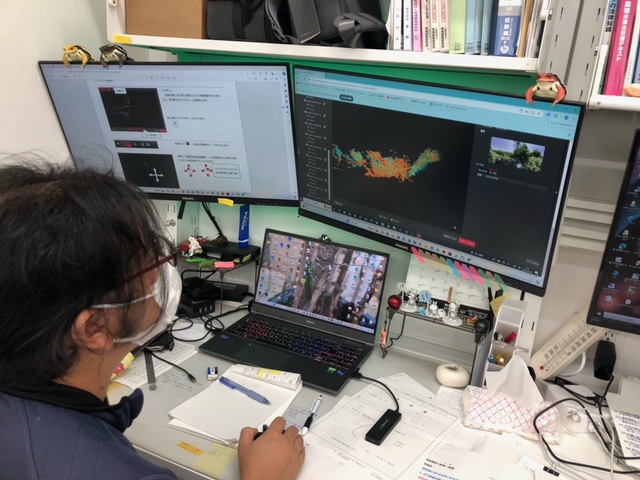

「ICT活用事業部」



TLS測量の打ち合わせを行っています。





そして

測量範囲を確認後

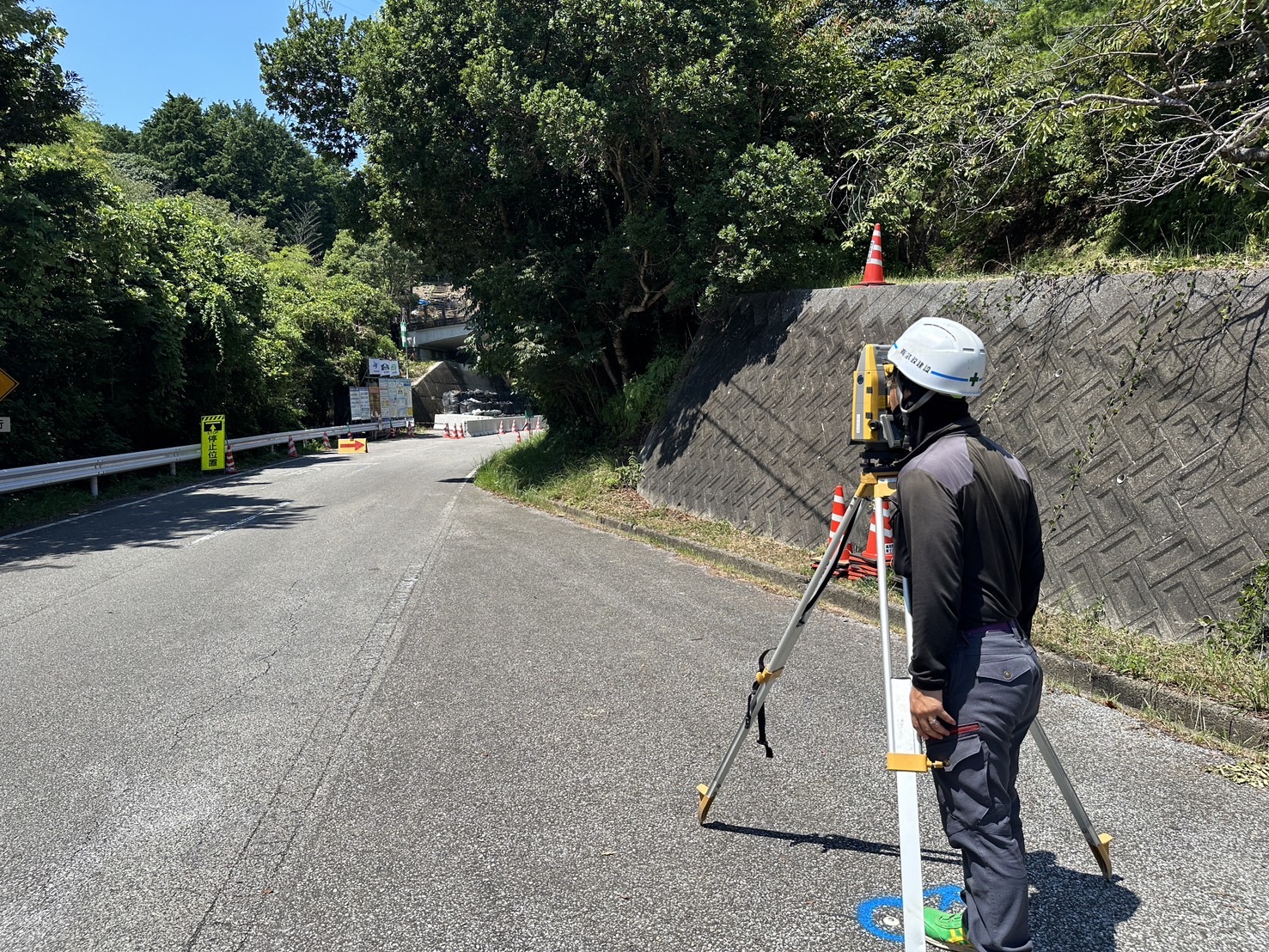

現地へ測量にいきます!

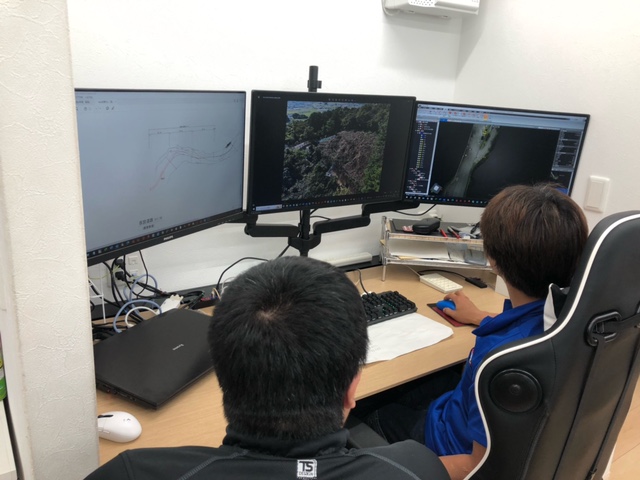

今回は

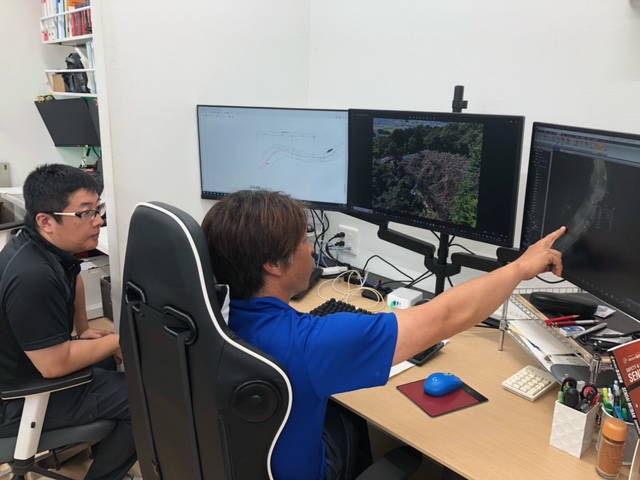

「ICT活用事業部若きエース」

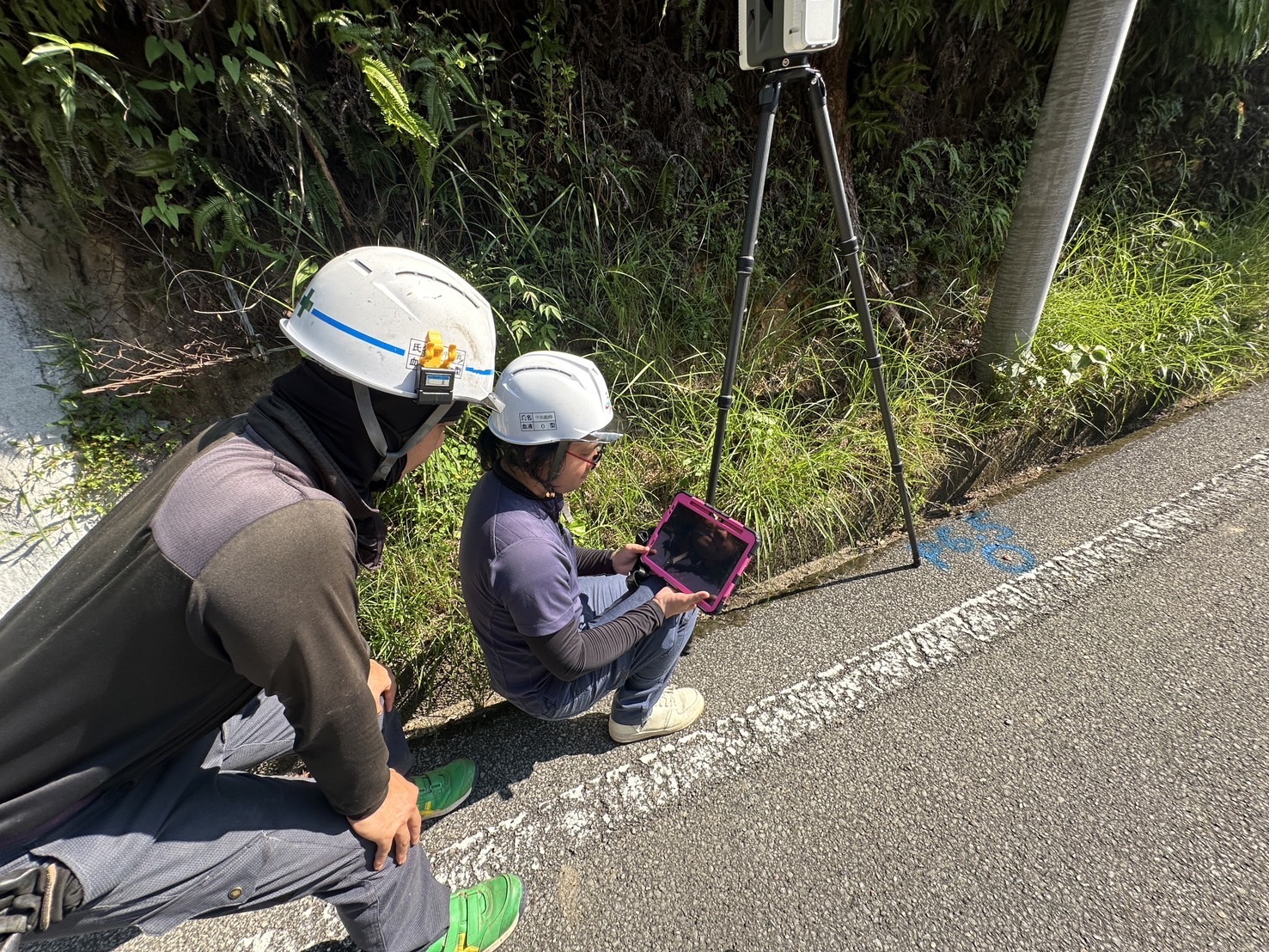

「H梧くん(右)が担当してくれました!



H梧くんY真くんより年齢が1つ上で

歳が近いので気楽な感じにみえます!(^^)





TLS測量は

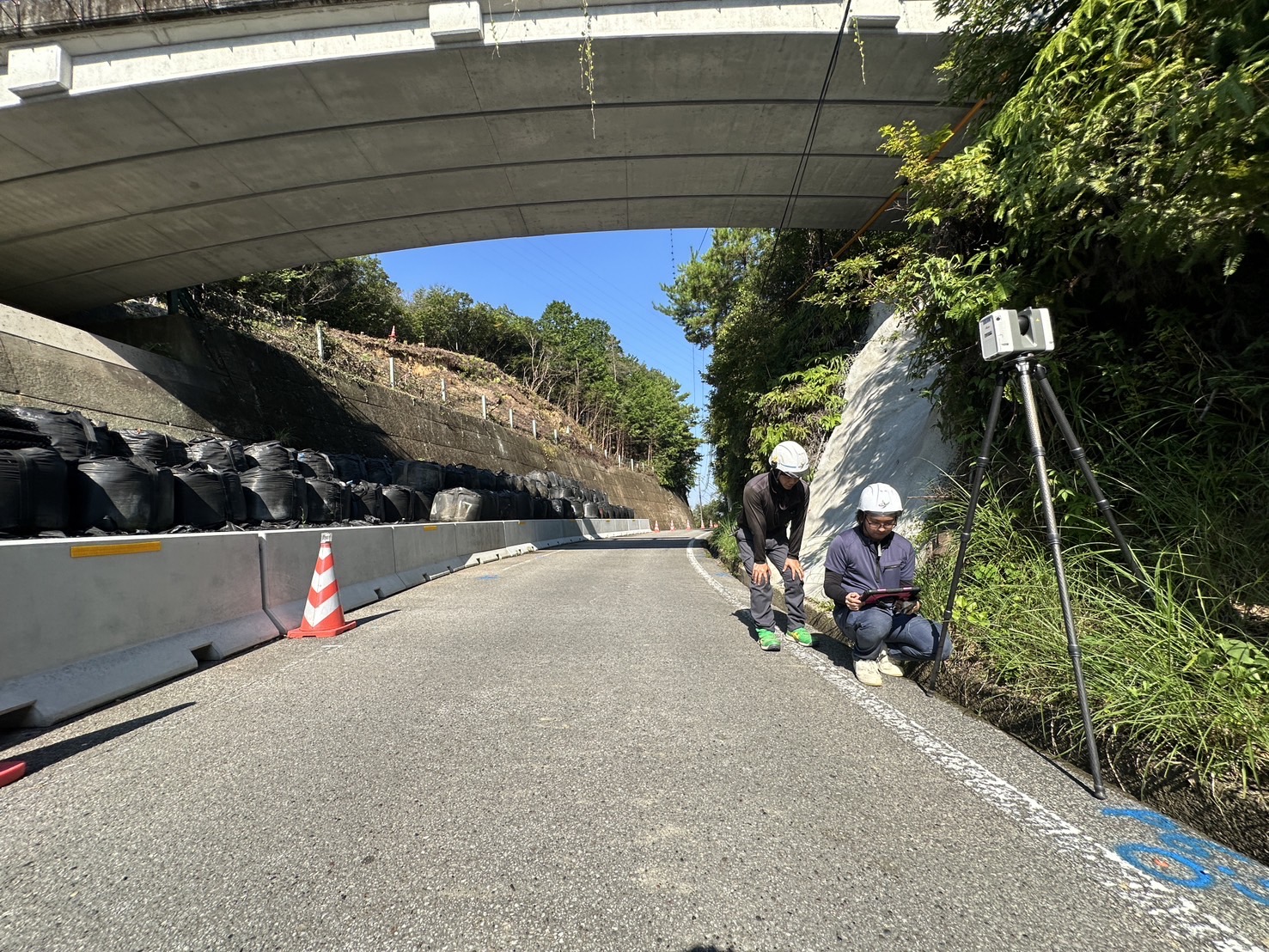

据えて待つ測量です!







44測点設置して測量する箇所があり

今回は3時間半で完了しました!



従来の点の測量でも2~3日はかかるところを

面の測量で

しかも労力も少なく

精密なデータが計測でき間違いがなく正確です!





その後

事務所に帰り

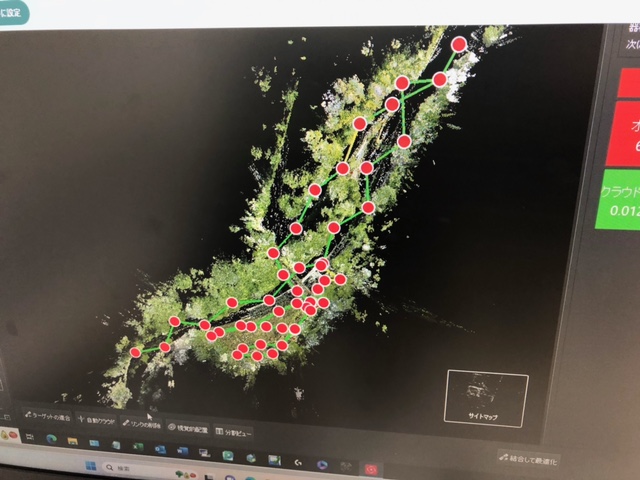

データを確認します!



車両が通行して遮られたりし

飛んでる部分もあって

データの結合に多少時間はかかりましたが

問題は無かったようです!





図面が仕上がると



次は

いよいよ

法面の掘削作業が始まります!







安全第一で

作業を進めて参ります。
