河口落合線1工区 8(3次元設計図)





先日

工事だよりで掲載したとおり

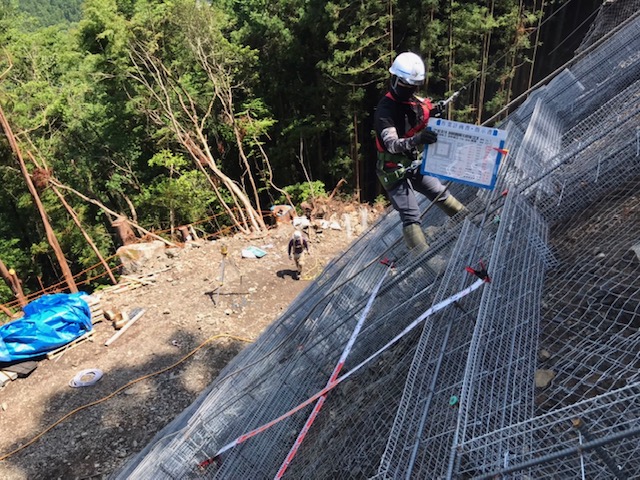

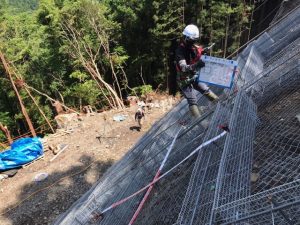

法枠工の

モルタル吹付が始りました。



吹付が終わると

次は

河口落合線1工区 6で掲載した

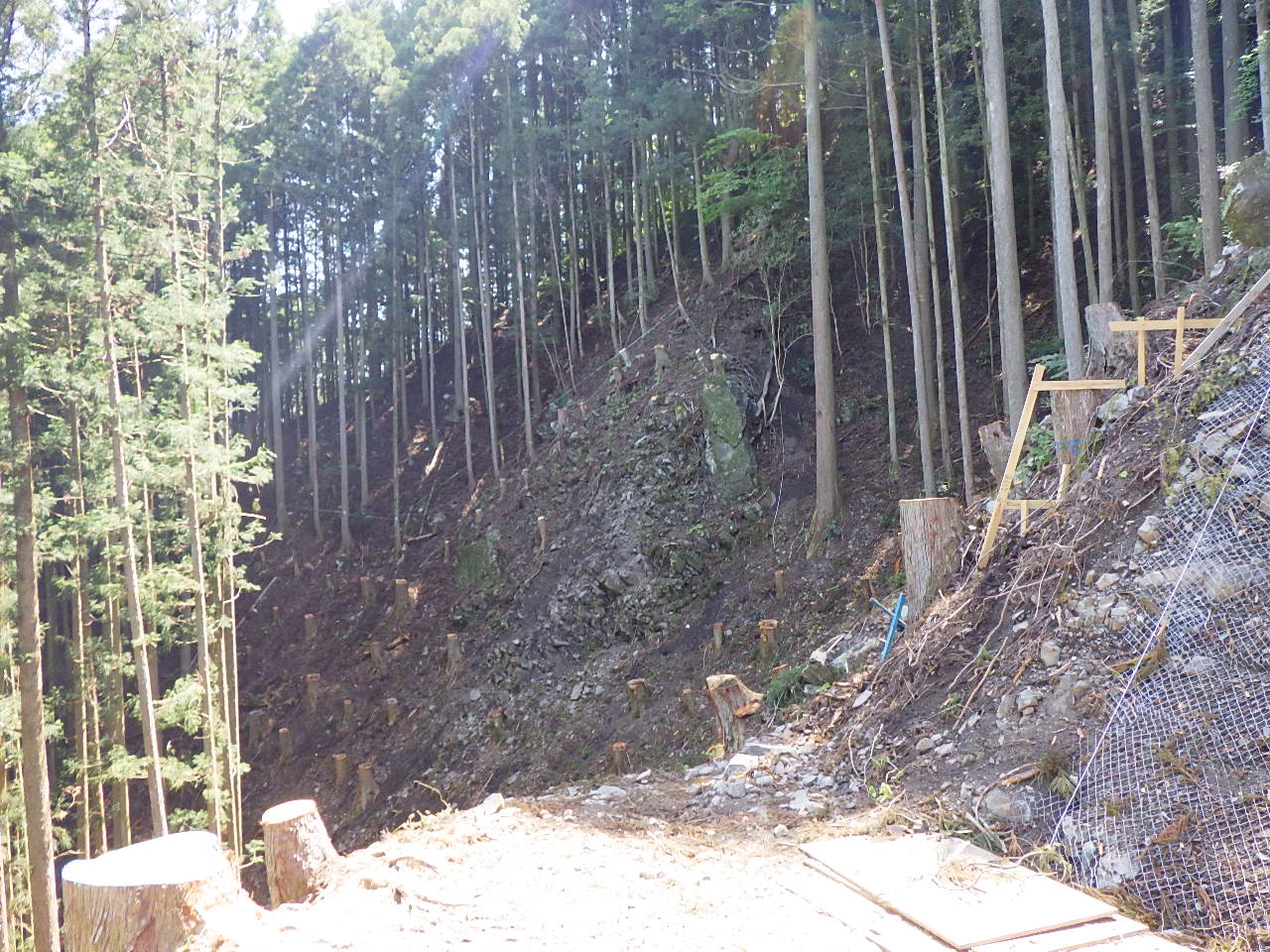

絶壁を

道路にするため

路側擁壁の施工にはいります。





既に

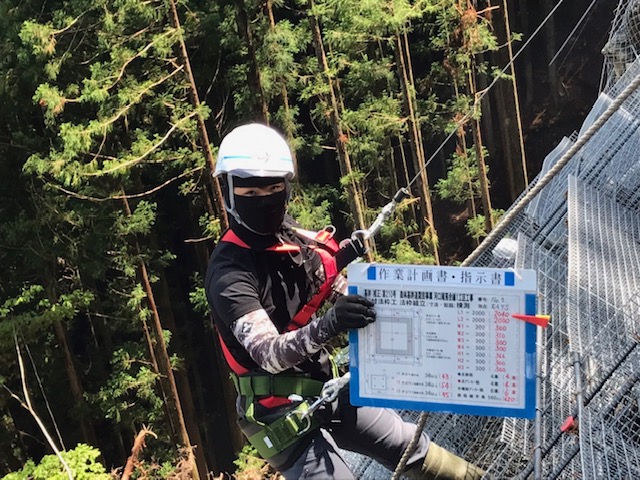

弊社の

ICT活用事業部

設計変更は終えているようで

準備は万端です!

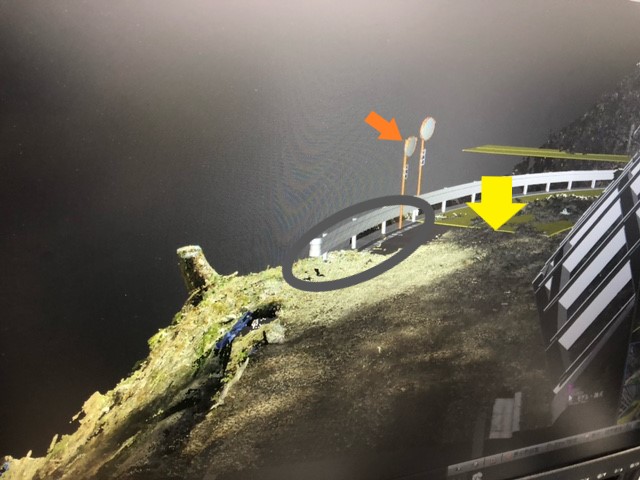

↑この先に

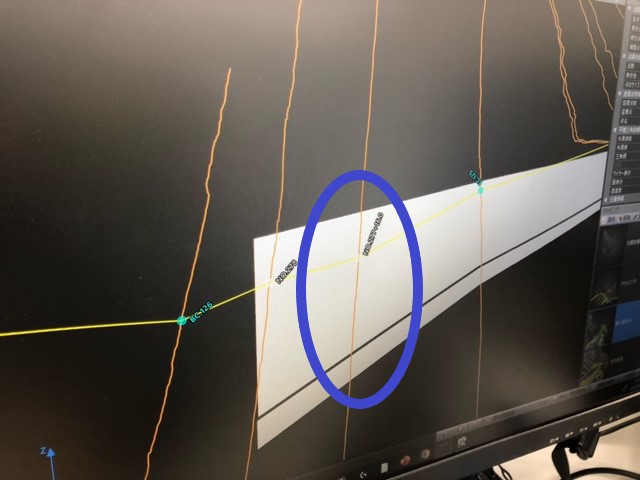

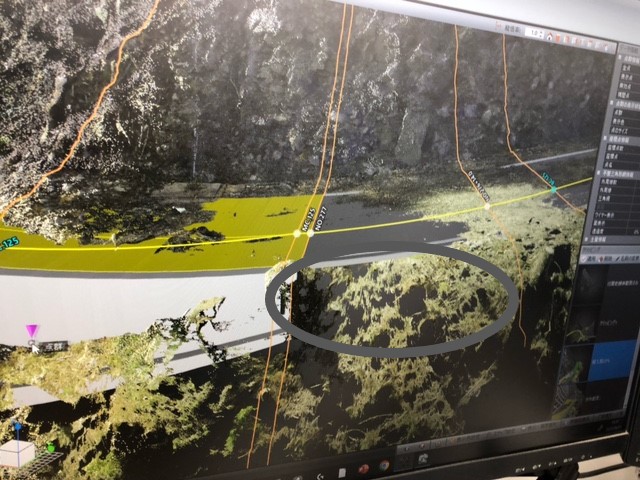

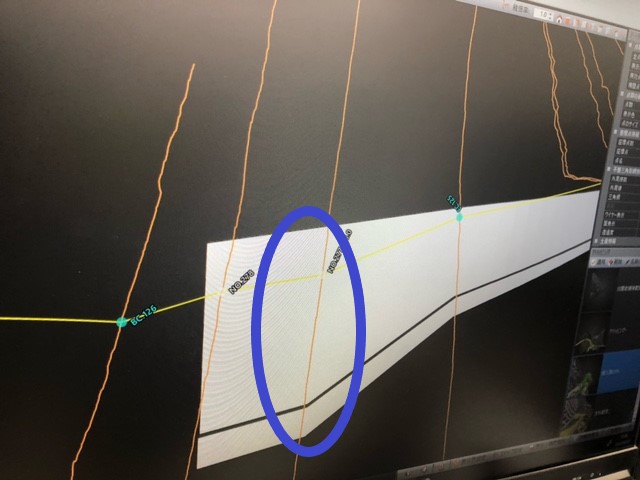

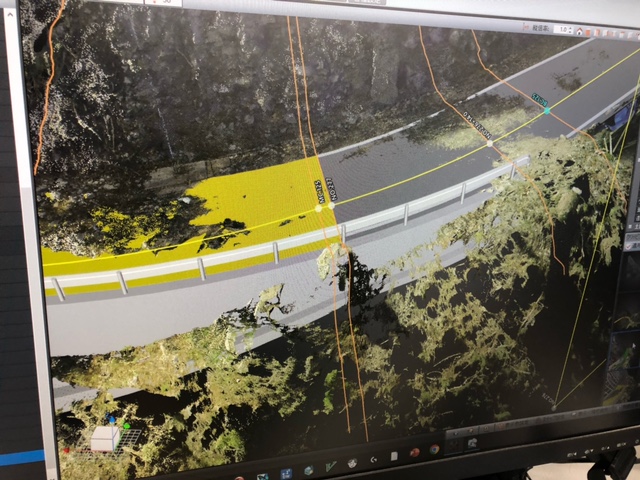

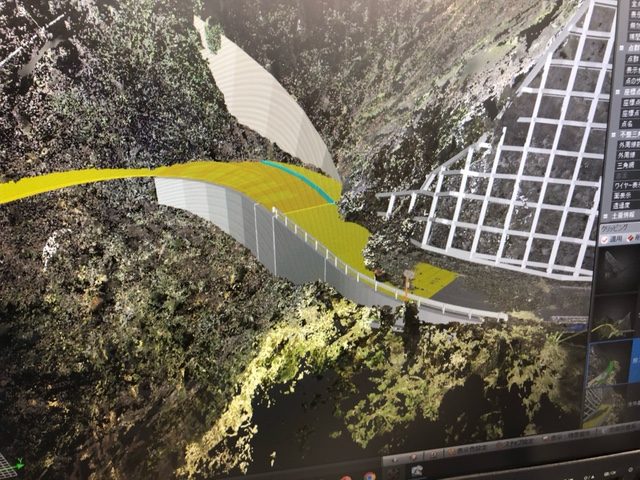

こんな感じで道路ができます。

木の株を基点に見てもらえたら分かりやすいです。



変更点は

カーブミラーの設置位置を終点に変える事



路側擁壁の延長が手前に延びる事





這い下がりの

7mぐらいの高さの

路側擁壁 基礎部の土被りがないため

8mの高さの路側擁壁に変更する事です。



少し前までは

現地で

床掘をしてる途中に

工事監督員さん(高知県中央東林業事務所さん)に

確認においでいただき

設計変更してもらう事が多く



工事がストップする事もありましたが

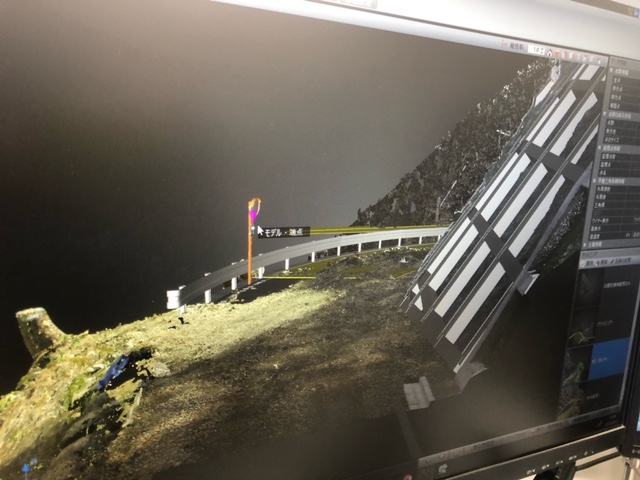

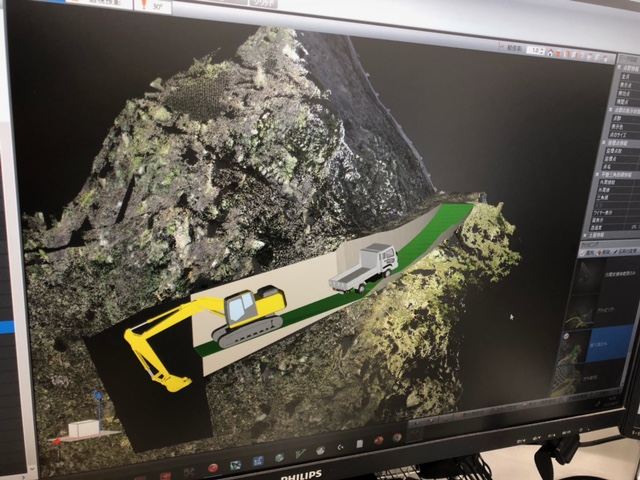

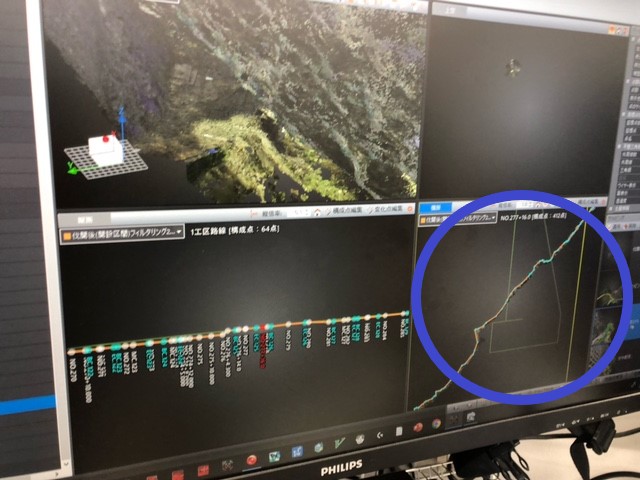

3次元測量のおかげで

前もって設計変更ができるため

時間のロスがなくなりました。





今後も

3次元測量をはじめ

弊社では

ICTを活用し

生産性の向上を目指していきます!
